Методы теории принятия решений

5.4.2. Метод построения дерева решений

Еще один вариант использования ситуационного анализа для прогнозирования возможных действий имеет более общее применение. В гл. 7 будет показано, что теоретически существует 4 типа ситуаций, в которых необходимо проводить анализ и принимать управленческие решения, в том числе на уровне коммерческой организации: в условиях определенности, риска, неопределенности, конфликта. Однако с позиции прогнозирования вариантов возможных действий наибольший интерес представляет алгоритмизация действий в условиях риска.

Эта ситуация встречается на практике довольно часто. Здесь применяется вероятностный подход, предполагающий прогнозирование возможных исходов и присвоение им вероятностей. При этом пользуются: (а) известными, типовыми ситуациями (типа вероятность появления герба при бросании монеты равна 0,5); (6) предыдущими распределениями вероятностей (например, из выборочных обследований или статистики предшествующих периодов известна вероятность появления бракованной детали); в) субъективными оценками, сделанными аналитиком самостоятельно либо с привлечением экспертов.

Таким образом, последовательность действий аналитика такова:

  • прогнозируются возможные исходы Rk, k = 1 2,..., n; в качестве Rk, могут выступать различные показатели (например, доход, прибыль, приведенная стоимость ожидаемых поступлений);
  • каждому исходу присваивается соответствующая вероятность рk причем

  • выбирается критерий (например, максимизация математического ожидания прибыли)

  • выбирается вариант, удовлетворяющий выбранному критерию.

Пример

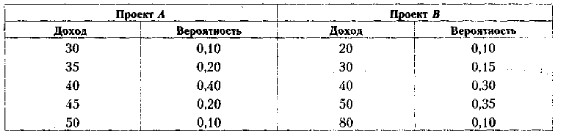

Имеются два объекта инвестирования с одинаковой прогнозной суммой требуемых капитальных вложений. Величина планируемого дохода (в млн руб.) в каждом случае неопределенна и приведена в виде распределения вероятностей.

Решение

В условиях задачи в качестве критерия ранжирования инвестиционных проектов можно выбрать критерий максимизации математического ожидания дохода. Его значения для оцениваемых проектов будут соответственно равны

E(RA) = 30-0,10+ 35-0,20+ 40-0,40+ 45-0,20+ 50-0,10 = 40 млн руб.
E(RB) = 44 млн руб.

Таким образом, проект В более предпочтителен. Следует, правда, отметить, что этот проект является и относительно более рисковым, поскольку имеет большую вариацию дохода по сравнению с проектом А.

Окончание >>>
